Las primeras 23 unidades de generación eléctrica para la central térmica de Salitral, en Guayaquil, ya están en camino.

Inició el traslado de motores para la nueva central térmica en Guayaquil.

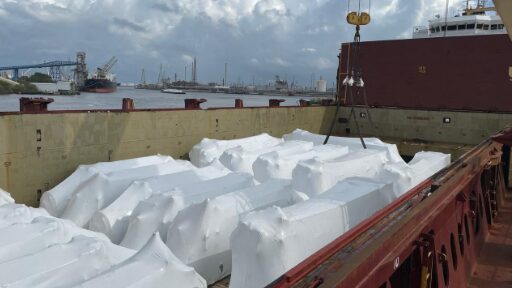

Las primeras 23 unidades de generación eléctrica

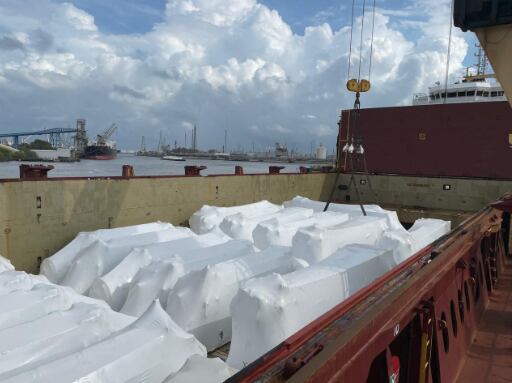

Las primeras 23 unidades de generación eléctrica (X Ministerio de Energía y Minas)

El Gobierno Nacional, a través del Ministerio de Energía y Minas, ha anunciado que las primeras 23 unidades de generación eléctrica destinadas a la nueva central térmica de Salitral, en Guayaquil, ya se encuentran en camino desde Houston, Estados Unidos.

PUBLICIDAD

Estas unidades forman parte de la fase inicial del proyecto y tendrán una capacidad total de 80.5 MW, un aporte esencial para fortalecer el suministro eléctrico en medio de la emergencia energética que enfrenta el país.

Salitral

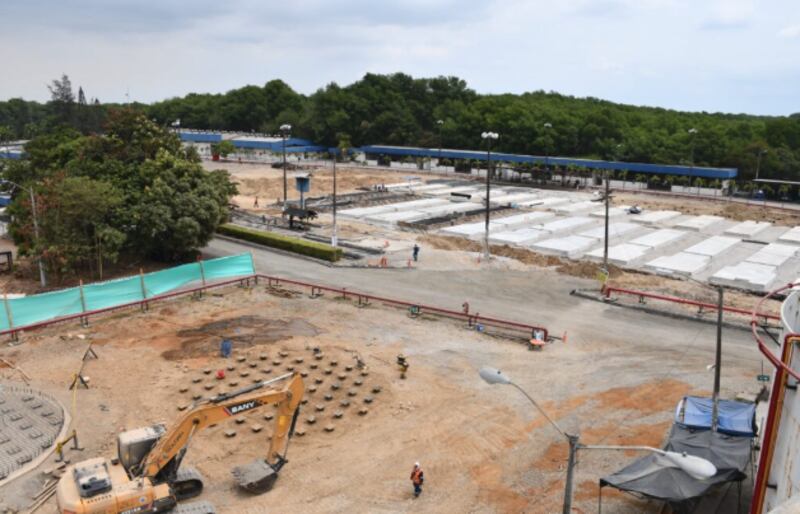

Salitral (X Ministerio de Energía y Minas)

En Salitral, los trabajos de obra civil han alcanzado un avance del 90%, con la construcción de las plataformas necesarias para la instalación de los motores. Se espera que las unidades lleguen a Ecuador a finales de noviembre, lo que permitirá iniciar de inmediato su traslado, montaje, pruebas y conexión al Sistema Nacional Interconectado (SNI).

Avances en Quevedo

Paralelamente, el proyecto de la central térmica de Quevedo avanza con la instalación de 50 MW de capacidad. La obra civil ya ha concluido la construcción de las plataformas para el montaje de 20 unidades generadoras, cada una con una capacidad de 2.5 MW. Asimismo, los trabajos necesarios para conectar esta energía al Sistema de Transmisión (SNT) están en curso. Estas obras están a cargo de CELEC EP Transelectric, quienes serán los responsables de la ejecución.

Los avances en las centrales térmicas de Salitral y Quevedo representan pasos significativos hacia la estabilización del sistema eléctrico nacional y también favorecen a la mitigación de los efectos que esta provocando la emergencia energética a nivel nacional.
